Бетонирование площадки под автомобиль в Минске и Минской области

Бетонная площадка под авто — практичное и долговечное решение для организации парковочной зоны на приусадебном участке, территории предприятия или въезде в гараж. В отличие от сыпучих материалов или мощения, монолитная плита образует жесткое основание. Оно равномерно распределяет массу транспортного средства, предотвращает образование колеи и сохраняет геометрию заезда на протяжении многих лет.

Бетонная площадка под автомобиль

Почему бетонная площадка — оптимальный выбор для авто

При обустройстве въездной зоны перед владельцами участков обычно стоит выбор между бетонированием, укладкой тротуарной плитки и асфальтированием. Монолитная плита выигрывает по показателям предельной несущей способности и долговечности, что особенно критично для климата Минского региона с его сложными грунтами, склонными к сезонному пучению.

Основные преимущества бетонного основания для парковки:

  1. Высокая несущая способность. Армированный монолит толщиной от 10–12 см легко выдерживает не только легковые автомобили, но и тяжелые внедорожники, микроавтобусы или регулярный заезд груженой спецтехники.
  2. Отсутствие колеи и просадок. В отличие от асфальта, который размягчается на летнем солнце, или плитки, проседающей на слабом грунте, монолитная плита жестко фиксирует форму и равномерно распределяет точечную нагрузку от колес по всей площади.
  3. Защита от сорняков и вымывания. Целостная конструкция исключает прорастание травы через швы и вымывание подстилающих слоев дождевыми или талыми водами.
  4. Устойчивость к техническим жидкостям. Использование бетона класса C20/25 — C25/30 (марки М300–М350) с морозостойкостью F200 обеспечивает инертность покрытия к техническим жидкостям, осадкам и действию противогололедных реагентов.

Тротуарная плитка критична к качеству подготовки основания и со временем смещается из-за подвижек грунта, а укладка асфальта требует применения дорожных катков и соблюдения жесткого температурного режима смеси. В отличие от них, монолитная бетонная площадка с правильно нарезанными деформационными швами и уклонами образует единую жесткую плиту. Она служит десятилетиями и минимизирует расходы на обслуживание.

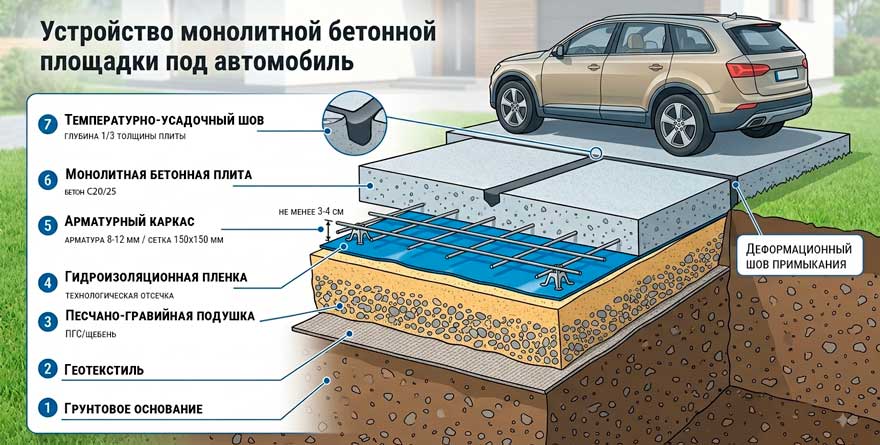

Устройство бетонной площадка под авто

Цена бетонирования площадки под машину

ВниманиеМы работаем по фиксированной смете. Итоговая цена бетонной площадки под авто рассчитывается индивидуально после инженерного осмотра объекта и прописывается в договоре до начала работ.
ЦенаВиды работ
от 60 BYN/м2Выемка и выравнивание площадки, послойная отсыпка с трамбовкой (ПГС/щебень), укладка геотекстиля, монтаж опалубки, армирование, прием заводского бетона с вибрированием, нарезка деформационных швов и уход за бетоном в период набора прочности.

Что влияет на итоговую стоимость площадки

  • Планируемая нагрузка и толщина плиты. Для легковых автомобилей достаточно слоя бетона 10–12 см, а для заезда микроавтобусов, внедорожников или грузовой техники требуется увеличение толщины монолита до 15–20 см.
  • Объем земляных работ и подготовка подушки. Выемка пучинистого грунта, выравнивание рельефа, глубина котлована и толщина подстилающего слоя из песка и щебня подбираются под гидрогеологические условия участка.
  • Специфика армирования. В зависимости от несущей способности плиты применяется сварная дорожная сетка либо вяжется объемный каркас из рифленой арматуры диаметром 8–12 мм.
  • Марка и условия подачи бетона. Использование заводского бетона класса C20/25 или C25/30 с доставкой автобетоносмесителями, а также необходимость привлечения автобетононасоса при отсутствии прямого подъезда к площадке.
  • Дополнительные конструктивные элементы. Монтаж водоприемных лотков, дождеприемников, устройство бордюрного камня или формирование сложносоставного уклона.
ВниманиеПрозрачное сметное планирование исключает появление незапланированных расходов в процессе строительства. Выезд специалиста на объект в пределах Минского района позволяет точно определить параметры основания, выбрать оптимальную технологию армирования и получить итоговый расчет с учетом доставки всех материалов и работы спецтехники.

Калькулятор объема материалов для бетонирования площадки

Площадь застройки:
0 м²
Арматурная сетка (с нахлестом):
0 м²
Объем бетона (с запасом 5%):
0 м³
Объем песка и щебня (подушка):
0 м³
Геотекстиль и пленка (с нахлестом, каждого):
0 м²
Заливка бетонная площадка под авто

Технология бетонирования площадки под авто

Качество и срок службы бетонного покрытия напрямую зависят от соблюдения последовательности строительных операций. Ошибки на этапе подготовки основания или игнорирование деформационных швов приводят к трещинообразованию и просадкам плиты уже после первой зимы.

Этапы обустройства монолитной площадки под автомобиль:

1
Разметка и земляные работы. Выполняется выемка растительного и пучинистого слоя грунта на глубину 20-30 см в зависимости от проектной нагрузки и состава почвы. Формируются базовые уклоны (1,5–2%) для самотечного отвода дождевых и талых вод.
2
Укладка геотекстиля и устройство подушки. Дно котлована застилается геотекстилем высокой плотности для предотвращения перемешивания грунта с песчано-гравийной отсыпкой. Засыпается слой песка и щебня фракции 20–40 мм с послойным уплотнением виброплитой.
3
Монтаж опалубки и гидроизоляции. По периметру будущей площадки устанавливается прочная деревянная или металлическая опалубка. Расстилается техническая полиэтиленовая пленка, которая предотвращает быструю утечку цементного молока в подстилающий слой при укладке бетона.
4
Армирование плиты. В зависимости от условий эксплуатации вяжется арматурный каркас (арматура периодического профиля 8–12 мм с ячейкой 150х150 мм) или укладывается сварная дорожная сетка. Каркас выставляется на пластиковые фиксаторы («стульчики») для обеспечения защитного слоя бетона не менее 3–4 см.
5
Заливка и уплотнение бетона. Бетон равномерно распределяется по площади и обязательно уплотняется глубинным или поверхностным вибратором для удаления воздушных каверн и раковин.
6
Нарезка деформационных швов и уход. Через 12–24 часа после укладки бетона нарезаются усадочные и температурные швы на глубину 1/3 толщины плиты с шагом 3х3 или 4х4 метра. Поверхность накрывается пленкой и регулярно увлажняется в течение первых 3–7 дней для правильного набора прочности.

Жесткое соблюдение строительной технологии на каждом этапе гарантирует устойчивость бетонного основания к пучению грунта и динамическим нагрузкам от колес. Готовая монолитная плита набирает распалубочную прочность в течение 7–10 дней, после чего допускается заезд легкового автотранспорта, а полную проектную прочность бетон достигает на 28-е сутки.

Часто задаваемые вопросы про бетонирование площадки под авто

Да, геотекстиль разделяет грунт и песчано-гравийную подушку, не давая щебню уходить в землю при сезонных подвижках. Полиэтиленовая пленка поверх подушки служит технологической отсечкой: она не дает цементному молоку быстро уйти в песок, сохраняя нормативную марку бетона и предотвращая обезвоживание смеси при гидратации.

Для защиты от реагентов и шелушения поверхности выдержанный бетон (не ранее чем через 14–28 дней) обрабатывают глубокопроникающими гидрофобизаторами или силерами на акриловой/полиуретановой основе. Они запечатывают поры, предотвращая водонасыщение и разрушение верхнего слоя при замерзании.

Да, монолитная плита служит жестким несущим основанием. Однако при последующей укладке плитки важно предусмотреть правильный водоотвод и применять морозостойкие клеевые составы (либо дренажную отсыпку), чтобы талая вода не застаивалась на стыке между бетоном и плиткой.

После нарезки швы очищают от цементного шлама, обеспыливают и закладывают уплотнительный шнур из вспенившегося полиэтилена. Сверху шов герметизируют эластичным полиуретановым герметиком, который сохраняет гибкость при зимнем сжатии и расширении плиты.
