Фундамент для пристройки к дому

Возведение фундамента для пристройки к уже эксплуатируемому дому требует точного инженерного расчета. Главная сложность заключается в сопряжении двух разновременных конструкций: основное здание уже завершило естественную осадку в грунте, тогда как новое основание только начинает цикл подвижек под собственным весом и воздействием сил сезонного морозного пучения.

Грамотный подбор типа фундамента (монолитная лента, свайно-ростверковая конструкция или плита) и его профессиональное строительство исключают риск появления трещин в стенах и протечек кровли на стыке. Инженерный расчет и практический опыт обустройства оснований для пристроек в Минске и Минской области позволяют реализовать надежное проектное решение с учетом гидрогеологии участка и текущего состояния дома.

Свайно-ростверковый фундамент в д. Маховка

Особенности сопряжения нового фундамента с домом

Главная инженерная сложность пристройки заключается в разнице поведения двух конструктивных объемов. Существующий дом уже передал эксплуатационные нагрузки на грунтовое основание, завершил фазу активной фильтрационной консолидации и сформировал под своей подошвой плотную уплотненную зону (ядро жесткости). Его текущая осадка практически равна нулю. Фундамент пристройки, напротив, только начинает этот цикл: под весом новых стен, перекрытий и кровли грунт под свежей подошвой неизбежно дает осадку.

В условиях Минска и Минской области ситуация осложняется гидрогеологическими факторами. Преобладающие грунты региона — моренные и покровные суглинки, супеси и пылеватые пески с высоким уровнем грунтовых вод. Нормативная глубина сезонного промерзания для центральной части Беларуси составляет 100–120 см. При замерзании влага в грунтовых порах расширяется, порождая силы морозного пучения, которые воздействуют на разные части здания с неодинаковой интенсивностью.

В результате на границе сопряжения фундаментов возникает комплекс разнонаправленных воздействий:

  • Неравномерное проседание фундаментов. Новая пристройка под собственным весом смещается вниз относительно неподвижного основного дома. Смещение даже на 5–10 мм на уровне подошвы вызывает раскрытие трещин в верхней части стен.
  • Неравномерное морозное пучение. Основной дом отапливается и передает тепло в грунт через цоколь, уменьшая глубину промерзания под собой. Пристройка же часто возводится неотапливаемой (терраса, веранда, входная группа) или имеет меньшую массу, из-за чего силы пучения выталкивают ее вверх активнее.
  • Взаимное наложение нагрузки на грунт. Давление от подошвы передается в грунт под углом около 30°-45°. При близком расположении основания пристройки зоны давления накладываются друг на друга, вызывая дополнительное проседание грунта со стороны стыка и провоцируя крен пристройки к дому.
  • Касательные напряжения на линии контакта. Если фундаменты залиты вплотную без технологического разделения, взаимное смещение двух тяжелых бетонных массивов создает эффект среза по контактной плоскости.

Игнорирование этих механических сил приводит к разрушению надземной части строения: по стенам из блоков или кирпича идут наклонные деформационные трещины, а примыкание кровли разгерметизируется, вызывая регулярные протечки.

ВниманиеИменно поэтому возведение основания под пристройку исключает заливку бетона впритык без расчета. Чтобы компенсировать эти нагрузки, основание пристройки отделяют от дома деформационным швом, позволяя конструкциям двигаться независимо, либо в отдельных расчетных случаях связывают жесткими анкерами.

Способы стыковки фундаментов

При сопряжении нового основания со старым строители используют два принципиально разных инженерных подхода: создание независимого деформационного шва либо формирование жесткого узла за счет арматурных выпусков. Выбор технологии определяет поведение всей коробки здания в первые пять лет эксплуатации.

Деформационный (осадочный) шов

В условиях грунтов Беларуси деформационный шов признан наиболее надежным решением более чем в 90% случаев. Суть метода заключается в полном физическом разделении двух построек: фундамент пристройки возводится как самостоятельная, независимая конструкция, которая вплотную подходит к дому, но не имеет с ним жесткой связи.

При такой схеме фундамент пристройки замыкают в полноценный четырехсторонний контур, что гарантирует его геометрическую жесткость и независимую осадку.

Между старым и новым бетоном формируют технологический зазор толщиной от 20 до 50 мм. В качестве разделителя применяют:

  • Листы экструдированного пенополистирола (XPS) высокой плотности, сохраняющие эластичность под давлением.
  • Рулонную гидроизоляцию на полиэфирной основе (битумно-полимерные мембраны), защищающую узел от проникновения капиллярной влаги.
  • Специальные гидрошпонки и деформационные ленты, укладываемые по наружному периметру.
  • Атмосферостойкие полиуретановые герметики, перекрывающие шов снаружи от осадков.

Использование эластичных демпферов позволяет пристройке спокойно проседать под собственным весом или реагировать на сезонное пучение грунта без передачи разрушительных изгибающих нагрузок на существующий дом.

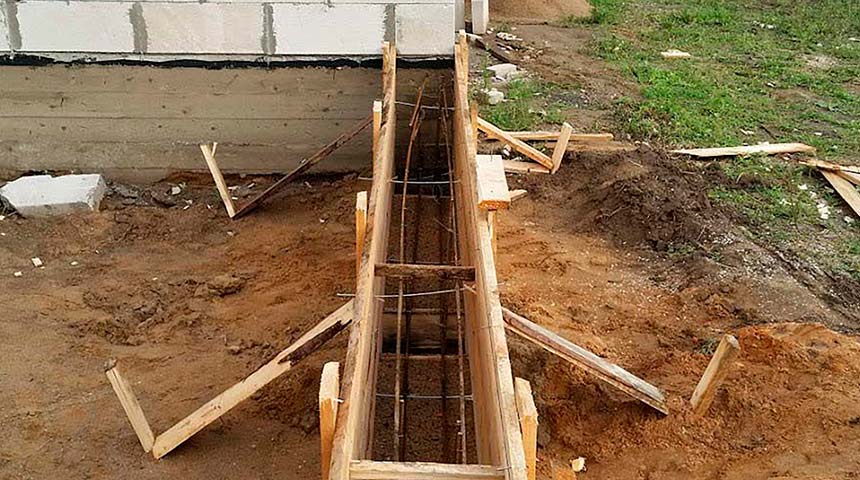

Фундамент пристройки к дому

Жесткое арматурное соединение

Жесткая связка предполагает объединение двух оснований в монолитное целое. Это крайне сложная техническая задача, требующая соблюдения строгого комплекса условий:

  1. Основной дом должен простоять не менее 3–5 лет и полностью завершить естественную осадку.
  2. Существующий фундамент представляет собой неповрежденный железобетонный монолит достаточной ширины и глубины (сборные блоки ФБС без армопояса или кирпичную кладку анкерить категорически запрещено).
  3. Подошвы обоих фундаментов закладываются на строго одинаковую глубину (ниже отметки промерзания почвы).
  4. Грунты под объектом относятся к категории малосжимаемых и непучинистых (плотные пески, крупнообломочные включения).

Технология монтажа жесткого узла исключает использование механических распорных анкеров, так как они вызывают растрескивание старого бетона в прикраевой зоне. Допускается только применение химических анкеров на основе эпоксидных или винилэстеровых инъекционных составов. В существующем фундаменте в шахматном порядке бурят глухие шпуры диаметром на 2–4 мм больше диаметра арматуры на глубину не менее 20–25 диаметров рабочего стержня (обычно 25–35 см). Отверстия продувают сжатым воздухом, заполняют клеевым составом и запрессовывают стержни рифленой арматуры класса А500С диаметром 12–16 мм. Выступающие концы арматуры перевязывают с арматурным каркасом нового фундамента.

Для наглядного выбора метода сопряжения разработана сравнительная матрица параметров:

Деформационный (осадочный) шовЖесткое арматурное соединение
Сложность расчетов и монтажа
Умеренная; не требует точных данных о прочности бетона домаВысокая; требует лабораторной оценки старого бетона и расчета на срез
Допустимые типы грунтов
Любые (включая водонасыщенные глины и суглинки Минской области)Только сухие, плотные, песчаные и крупнообломочные грунты
Совместимость материалов
Любые комбинации (газосиликат, брус, каркас, кирпич)Только тяжелые однородные материалы (кирпич, монолит, бетонные блоки)
Глубина заложения оснований
Допускается разный уровень подошвыСтрого одинаковая глубина заложения подошв
Риск появления трещин на стыке
Минимальный при эластичной заделке примыканийВысокий при малейших сезонных колебаниях почвы
Стоимость реализации узла
Базовая стоимость монтажа опалубки и утеплителяУвеличение сметы на 20–35% за счет химобследования и инъекционных составов

Типы фундаментов для пристройки

При выборе фундамента для пристройки строители оценивают не только вес будущих стен, но и поведение существующего дома. На пустом участке грунт нагружается равномерно, тогда как рядом с уже стоящим зданием всегда присутствует зона уплотненной почвы и риск повредить старое основание при земляных работах. По этой причине каждая фундаментная технология при возведении пристройки имеет свои строгие правила и ограничения.

Монолитная лента

Монолитный железобетонный ленточный фундамент выбирают для тяжелых капитальных пристроек из газосиликатных блоков, керамзитобетона или кирпича, когда новому строению требуется максимальная пространственная жесткость.

Откопка траншеи вдоль цоколя на глубину промерзания (120–130 см) лишает фундамент дома бокового упора и грозит просадкой стен. Чтобы исключить обрушение грунта из-под подошвы, выемку ведут короткими захватками по 1,5–2 метра с немедленной установкой распорной щитовой опалубки.

Сборный фундамент из блоков ФБС

Сборный фундамент из заводских блоков ФБС нередко выбирают ради сокращения сроков работ, доступности готовых железобетонных изделий или при необходимости быстро вывести высокий цоколь вровень с отметкой существующего дома.

Однако основание из сборного железобетона создает повышенные риски для основного строения:

  • Ограниченная зона работы автокрана. Подача тяжелых блоков весом от 300 кг до 1,5 тонн требует маневрирования стрелы крана в стесненных условиях. На обжитом участке существует прямая опасность задеть свесы кровли, фасадную штукатурку или наружные коммуникации.
  • Отсутствие монолитной связки. Блоки ФБС удерживаются между собой только кладочным раствором. Поскольку связать их намертво со старым фундаментом невозможно, при малейшем неравномерном проседании грунта сборная стена пристройки начинает расходиться по швам. Чтобы удержать геометрию, под блоки обязательно заливают монолитную армированную подошву, а сверху связывают их сплошным железобетонным поясом.

Свайно-ростверковый фундамент в д. Маховка

Свайно-ростверковый фундамент

Железобетонная свайно-ростверковая конструкция признана оптимальным выбором для большинства пристроек из газосиликата, бруса или каркаса на грунтах Минской области. Ее главное достоинство при расширении дома — минимальный объем земляных работ вблизи существующей подошвы.

Технология исключает рытье глубоких котлованов у стен дома. Буронабивные сваи диаметром 200–300 мм бурят бензобуром или малогабаритной буровой техникой на глубину 1,6–1,8 м, проходя точку промерзания и передавая нагрузку на плотные моренные пласты. Первый ряд свай относят от фундамента дома на 30–50 см, чтобы не повредить подземные выступы старого бетона.

Поверху сваи связываются монолитным ростверком, который со стороны дома отделяется деформационным швом. Под нижней гранью ростверка обязательно оставляют воздушный зазор величиной 50–100 мм: при зимнем промерзании вспучивающийся грунт свободно поднимается в этот просвет, не ударяя в балку снизу и не расшатывая место примыкания пристройки к дому.

Монолитная плита

Монолитная плита толщиной 200–250 мм используется под тяжелые двухэтажные пристройки на влажных суглинках, торфяниках и слабых водонасыщенных почвах, а также когда требуется сразу получить черновое основание под водяные теплые полы.

Главная сложность при устройстве плитного основания для пристройки — подготовка песчано-щебеночной подушки. Подушку толщиной от 300 мм требуется уплотнять виброплитой с коэффициентом не менее 0,95. Однако мощная вибрация тяжелой трамбовки в радиусе 1–1,5 метров от старого дома способна вызвать динамическую осадку грунта под основным зданием. Поэтому уплотнение возле цоколя выполняют легким оборудованием с увеличением количества проходов. Сопряжение плиты со стеной дома делают скользящим: торец плиты оклеивают демпферной лентой и экструдированным утеплителем, предотвращая передачу сезонных смещений на дом.

Винтовые сваи под легкие веранды и террасы

Для открытых террас, деревянных навесов и каркасных веранд заливка тяжелого бетона часто избыточна. В таких случаях пристройку ставят на винтовые металлические сваи, которые вкручивают ниже глубины промерзания за один рабочий день.

При работе возле готового дома действует строгое технологическое ограничение: сваи нельзя закручивать в уплотненную гравийную отсыпку или утепленную отмостку основного фундамента. Лопасть сваи сомнет утеплитель, повредит пристенную дренажную трубу или застрянет в крупном щебне. Точки закручивания первого ряда свай относят от цоколя дома на 0,6–1,0 метр, а настил пола пристройки подводят к стене за счет консольного выноса мощных несущих балок обвязочного бруса или швеллера.

Сравнительная таблица по выбору фундамента с учетом сопряжения с домом

Конструкция фундамента пристройкиСовместимость с фундаментом домаДопустимые материалы стенТип сопряжения в узле примыкания
Монолитная лентаМонолитная лента, сборные блоки ФБС, бутобетонГазосиликатные и керамзитобетонные блоки, кирпич, брусЗамкнутый контур с 4 стенками через осадочный шов 20–30 мм (XPS + рулонная гидроизоляция)
Сборный из блоков ФБСЛенточный фундамент любого типа (монолитный или блочный)Газосиликат, кирпич (строго с монолитным армопоясом поверх блоков)Только независимый осадочный шов; жесткая связка запрещена
Свайно-ростверковыйЛюбой фундамент дома (лента, плита, сваи, бут)Газосиликат, профилированный и клееный брус, каркасНезависимый шов с воздушным зазором 50–100 мм под ростверком
Монолитная плитаМонолитная плита, мелкозаглубленная лентаТяжелые двухэтажные блоки, кирпич, системы теплых половСкользящий деформационный шов с торцевым демпфером и гидрошпонкой
Винтовые металлические сваиЛюбой фундамент дома (лента, плита, блоки, сваи)Только легкие каркасные веранды, деревянные террасы, навесыПолностью независимый каркас; скользящие узлы на стропилах кровли
ВниманиеСводная таблица наглядно демонстрирует: для большинства блочных и деревянных пристроек на пучинистых грунтах наиболее универсальным остается свайно-ростверковый фундамент, поскольку он сочетается с любым типом существующего основания и гарантирует сохранение несущей способности грунта под домом. Монолитную ленту и плиту выбирают под более массивные задачи, строго соблюдая замкнутость контура и независимость стыковки.

Этапы строительства бетонных фундаментов для пристроек

Строительство фундамента рядом с жилым домом требует строгого соблюдения очередности операций. Нарушение регламента на этапе земляных работ или бетонирования способно деформировать не только пристройку, но и основное здание. Практика показывает, что надежный результат достигается при выполнении шести базовых этапов с одновременным контролем типичных строительных ошибок.

Пошаговый регламент возведения включает следующие технологические шаги:

1
Замер глубины заложения фундамента дома Возле стены вручную откапывают небольшой приямок, чтобы точно определить отметку подошвы существующего фундамента, ширину ее выступа, а также оценить состояние гидроизоляции и бетона. Контроль: исключает заливку фундамента пристройки вслепую, предотвращая критическую разницу в уровнях заложения подошв.

2
Разметка геометрии и земляные работы Размечают оси и контуры пристройки, снимают плодородный растительный слой. Траншеи под ленту или скважины под сваи разрабатывают без заезда тяжелой гусеничной техники в зону отмостки. Вдоль стены дома грунт вынимают короткими участками (захватками до 1,5–2 м). Контроль: исключает осыпание грунта из-под фундамента дома и повреждение существующего пристенного дренажа.

3
Песчано-гравийная подушка и подготовка зоны стыка На дно траншеи укладывают геотекстиль, послойно засыпают песок со щебнем и уплотняют виброплитой. Далее готовят узел сопряжения по выбранной схеме:
  • При деформационном шве: вдоль цоколя дома монтируют сплошной экран из плит экструдированного пенополистирола (XPS) толщиной 20–30 мм.
  • При жесткой связке: старый бетон очищают, размечают шаг шпуров, бурят отверстия, обеспыливают их сжатым воздухом и запрессовывают арматурные стержни на химический анкер.

4
Сборка опалубки и армирование контура Выставляют щитовую опалубку с подкосами. Внутрь монтируют пространственный каркас из рифленой арматуры диаметром 12–14 мм на пластиковых фиксаторах (защитный слой не менее 35–40 мм). При деформационном шве вяжут самостоятельную четвертую стенку вдоль дома, а при жесткой связке арматурный каркас перевязывают с ранее установленными химическими выпусками. Контроль: предотвращает разрыв арматурных связей и защищает металл от коррозии.

5
Приемка товарного бетона и уплотнение Заливку выполняют за один рабочий цикл без длительных перерывов, используя заводской бетон класса по прочности на сжатие не ниже В20–В25 (марка М250–М350). Подачу смеси ведут автобетононасосом или по удлиненным лоткам. Каждый слой толщиной 30–40 см обязательно уплотняют глубинным вибратором. Контроль: исключает образование холодных швов, пустот и скрытых раковин на границе с демпферным утеплителем.

6
Уход за бетоном и гидроизоляция узла сопряжения Свежий монолит укрывают полиэтиленовой пленкой от пересыхания и увлажняют водой в течение 3–5 суток. После распалубки выполняют вертикальную обмазочную или рулонную гидроизоляцию, а технологический шов между постройками сверху и с фасада герметизируют эластичным полиуретановым герметиком. Контроль: исключает попадание атмосферных осадков внутрь деформационного зазора и предотвращает капиллярный подсос грунтовой влаги.

Соблюдение этой технологической цепочки гарантирует, что новое основание наберет проектную марочную прочность и не окажет разрушительного воздействия на старый дом ни в момент бетонирования, ни в процессе последующей многолетней эксплуатации. Исключение даже одного шага — например, отказ от контрольного шурфа или пренебрежение глубинным вибрированием — сводит на нет качество самых дорогих стройматериалов.

Свайно-ростверковый фундамент в д. Маховка

Стоимость фундамента под пристройку в Минске и Минской области

Итоговая цена возведения основания под пристройку рассчитывается индивидуально после выезда мастера на участок и оценки состояния грунта. В отличие от типового строительства на пустой площадке, смета здесь напрямую зависит от условий работы вплотную к существующему зданию.

На формирование стоимости влияют следующие базовые факторы:

  1. Выбранный тип конструкции. Свайно-ростверковый фундамент под ключ обходится в среднем на 25–40% выгоднее полнозаглубленной монолитной ленты или массивной плиты за счет снижения расхода бетона и сокращения объема земляных работ.
  2. Сложность земляных работ. При разработке грунта вручную вдоль фундамента дома (что необходимо для сохранности старой подошвы и пристенного дренажа) трудоемкость выше, чем при механизированной копке открытого котлована.
  3. Логистика. Удаленность объекта от МКАД влияет на транспортные расходы миксеров. Если на обжитом участке подъезд тяжелого автобетоносмесителя непосредственно к месту заливки перекрыт забором, посадками или строениями, в смету закладывается аренда автобетононасоса со стрелой от 24 до 36 метров.
  4. Материалы узла примыкания. Устройство независимого деформационного шва требует качественного утеплителя высокой плотности (XPS) и эластичных герметиков, а жесткая связка — сертифицированных двухкомпонентных химических составов и бурения глубоких шпуров под арматуру.

Стоимость всех этапов фиксируется в официальном договоре еще до начала работ: от доставки материалов и ручной подготовки основания до виброуплотнения заводского бетона и уборки рабочей зоны. Смета рассчитывается без скрытых доплат, поставка сертифицированного бетона ведется напрямую с заводов с официальной гарантией на готовые конструкции.

Тип конструкции фундаментаЕдиницы измеренияЦена
Ленточный монолитный1 м3от 300 byn
Свайно-ростверковый1 сваяот 50 byn
1 м.п. (ростверк)от 90 byn
Столбчатый1 столбот 80 byn
Из ФБС1 шт (монтаж ФБС)от 45 byn
1 м.п. (заливка армопояса)от 60 byn
Монолитная плита1 м2от 60 byn

Часто задаваемые вопросы

Заливать трехстенный фундамент буквой «П» категорически не рекомендуется. Без замыкающей четвертой стенки свободные концы ленты под давлением морозного пучения начнут расходиться или сходиться внутрь, что неизбежно приведет к раскрытию трещин в стенах пристройки. Экономия на бетоне оборачивается перекосом стропильной системы и протечками кровли на стыке с домом.

Такое решение допускается исключительно для легких деревянных или каркасных конструкций (открытые террасы, навесы, летние веранды). При этом сваи нельзя закручивать в песчано-щебеночную подушку плиты дома. Первый ряд свай относят от края фундамента на расстояние от 60 до 100 см, а пол террасы подводят к стене дома консольным выносом несущего бруса. Стропильную систему кровли в таком узле крепят к стене дома только через скользящие опоры.

При среднесуточной температуре воздуха выше +15 °C заводской бетон набирает около 70% марочной прочности за 7–10 суток. После этого срока можно снимать опалубку, выполнять гидроизоляцию и начинать кладку первого ряда блоков или монтаж деревянной обвязки. Полную проектную прочность бетон набирает за 28 суток — к этому моменту разрешается полноценно нагружать конструкцию тяжелыми перекрытиями и кровлей.

Для надежной термоизоляции в зазор между основным домом и новым фундаментом пристройки закладывают плиты экструдированного пенополистирола толщиной от 20–30 мм, устойчивые к сдавливанию и влаге. Снаружи стык цоколей закрывают эластичным полиуретановым герметиком, не пропускающим холодный воздух и воду. При последующей отделке фасада слой наружного утеплителя стен (минеральная вата или пенополистирол) монтируют с нахлестом на линию деформационного шва, полностью перекрывая мостик холода.

Монолитные работы под ключ
Фундаменты, монолитные перекрытия
от выбора проекта до сдачи готового объекта
